当前位置: 首页 >  新闻中心行业资讯

防火保护板施工方案

发布时间:2021-11-05  浏览次数:

     一、目的

    钢构建筑抗火性能差的特点众所周知,因为钢材虽是一种不燃烧的材料,却是热的良导体,易传导热量。钢材在温度超过300度以后,屈服点和极限强度显著下降,达到600度时强度几乎等于零。未加保护的钢结构在火灾情况下,只需15分钟,自身温度就会上升到540度以上,致使构件本身扭曲变形,建筑物坍塌毁坏,变形后的钢构也无法修复使用。因此,对钢构须采取防火保护措施。

    本施工方案提供了使用镁晶防火保护板包钢柱的施工要求和施工方法,旨在明确施工操作顺序和施工控制管理。

    二、适用范围

    本方案适用于采用镁晶防火保护板对钢构建筑外露的柱、梁等大型构件进行保护,以提供美观、持久的防火保护。对于网架、桁架等裸露的形状复杂的结构型式以及截面尺寸小的构件,宜采用薄型和超薄型防火涂料进行保护,以保留建筑优美的造型;对于室内隐蔽钢构、高层等性质重要的建筑,宜选用厚涂型钢结构防火涂料。

    三、产品应用概述

    近年来,国外一些工业发达国家如英国、德国、日本、丹麦等国较多采用无机防火板材对大型钢构件进行箱式包裹。防火保护板能锯能切,可任意切割组装,还可以制成异型件,用于各类钢构的防火保护。它将防火材料和饰面材料合二为一,与复合结构相比大大地节省了空间,适用于结构体积大且形状简单的钢结构的防火保护,特别适合在多工种交叉施工、不允许湿作业的工程中使用。与采用钢构防火涂料相比,防火板这种防火保护方式具有耐久性好、外观光滑平整、无环境污染,施工周期短、不受季节和气候的影响等诸多优点,质量也比较容易得到控制。用防火板材保护钢构件时,防火保护板材不紧贴钢构件翼缘。这样能减少直接通过防火板向钢构件传导的热量,较大程度地延缓钢构件到达临界温度失去稳定性的时间,可有效地提高钢构件的耐火极限。

    镁晶钢构防火保护板由无机材料制成,燃烧性能为A级,甲醛释放量低于欧洲标准,无任何放射性物质,同时具备木质类材料的易加工性能,可钉可锯,表面可直接做任何装饰面。

    四、编制依据

    1.《建筑钢结构防火技术规范》(CECS200:2006)

    2.《建筑装饰装修工程质量验收规范》(GB50210-2001)

    3.《建筑内部装修设计防火规范》(GBJ50222-2003)

    4.重庆市镁晶防火材料有限公司企业标准

    五、施工组织及部署

    1.进度保证措施

    1.1根据现场的实际情况编制合理、规范的施工进度计划,以日计划保证周计划,通过周计划来保证整个工程的进度大计划。

    1.2严格按照进度计划安排施工,结合现场实际情况及时调整。

    2.劳动力配备计划表(根据项目实际情况设定)

    劳动力配备计划表

    序号工种名称人数

    1设计师

    2测量员

    3辅助人员

    4施工人员

    3.施工组织

    3.1现场施工准备:
    3.1.1、材料要求

    1.龙骨:50㎜×30㎜×1.7m(或根据现场情况确定)镀锌方管

    2.镁晶板:1220㎜×2440㎜×12㎜

    3.辅材:角钢连接件、自攻钉等

    3.1.2主要机具

    主要机具:板材切割机、电焊机、手电钻、钢卷尺,粉线包,薄膜胶带,遮盖板,跳板,塑料防护眼镜,口罩,手套,工作服,胶鞋、钢管搭设的移动脚手架

    3.1.3作业条件

    1.首先按照设计图纸要求,事先把要施工的部位进行定点、定位。

    2.施工区域内的暧通、桥架、线管、消防已安装完毕

    六、施工流程工艺

    1、工艺流程:分档→固定边框龙骨→安装横向龙骨→龙骨与钢柱固定→检查龙骨安装→填充防火材料→安装防火保护板→接缝及护角处理→质量检验

    A、分档:根据防火保护板的规格,对骨架进行分档,分档的要求应根据板材规格确定档距。

    B、在工字型钢柱两侧安装竖向边框龙骨,边框龙骨通过横向龙骨与工字型钢柱相连接。

    C、固定横向龙骨:沿弹线位置固定横向龙骨,横向龙骨与竖向龙骨进行焊接固定,固定点间距应不大于1200mm,龙骨对接应保持平直。

    D、龙骨与钢柱固定:在骨架与钢柱之间每隔一段距离进行点焊固定,横向固定点间距应为550㎝,竖向固定间距为1200㎜,固定应牢固。

    E、龙骨检查校正补强:安装罩面板前,应检查隔断骨架的牢固程度,如有不牢固处,应进行加固。龙骨的立面垂直偏差应≤3mm,表面不平整应≤2mm。

    F、铺放墙体内的50㎜岩棉板填充材料,填充材料应铺满铺平。

    2.安装防火保护板

    A、在安装防火保护板之前,应在操作台上根据实际尺寸进行现场裁切。

    B、防火保护板宜竖向铺设,长边应落在竖龙骨上。

    C、防火保护板用自攻螺钉固定。封板时应在防火保护板面进行弹线,以确保每颗自攻钉固定在横向龙骨的位置上。沿防火保护板周边螺钉间距不应大于200mm,中间部分螺钉间距不应大于200mm,螺钉与板边缘的距离应为10~16mm。

    D、安装防火保护板时,应从板的中部向板的四边固定,钉头略埋入板内,但不得损坏防火板表面。钉眼应用石膏腻子抹平。

    E、防火保护板宜使用整板。如需对接时,应紧靠,但不得强压就位。

    F、端部的防火保护板与顶面、地面应留有3mm的槽口。施工时,先在槽口处加注嵌缝膏,然后铺板,挤压嵌缝膏使其和邻近表层紧密接触。

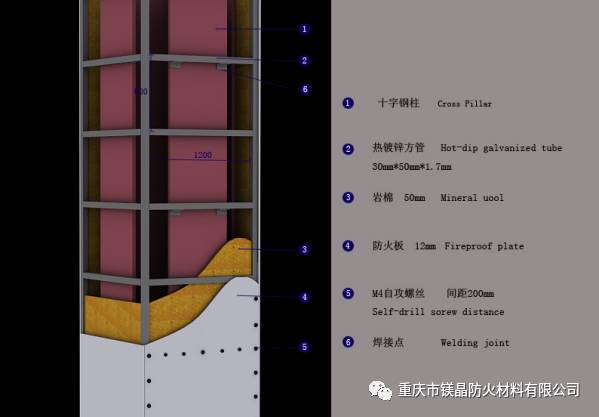

    防火保护板包钢柱施工示意图

    3、接缝及护角处理

    A.防火保护板接缝做法有三种形式,即平缝、凹缝和压条缝。一般做平缝较多,可按以下程序处理:

    (1)防火保护板安装时,其接缝处应适当留缝(一般3~6mm),并必须坡口与坡口相接。接缝内浮土清除干净后,刷一道50%浓度的108胶水溶液。

    (2)用小刮刀把接缝腻子嵌入板缝,板缝要嵌满嵌实,与坡口刮平。待腻子干透后,检查嵌缝处是否有裂纹产生,如产生裂纹要分析原因,并重新嵌缝。

    (3)在接缝坡口处刮约lmm厚的腻子,然后粘贴玻纤带,压实刮平。

    (4)当腻子开始凝固又尚处于潮湿状态时,再刮一道腻子,将玻纤带埋入腻子中,并将板缝填满刮平。

    (5)阴角的接缝处理方法同平缝。

    B.阳角可按以下方法处理:

    (1)阳角粘贴两层玻纤布条,角两边均拐过100mm,粘贴方法同平缝处理,表面亦用WKF腻子刮平。

    (2)当设计要求作金属护角条时,按设计要求的部位、高度,先刮一层腻子,随即用镀锌钉固定金属护角条,并用腻子刮平。

    七、进度计划

    具体详见装修总进度计划表

    八、施工质量保证措施

    8.1为确保工程的施工质量、安全、工期,施工中必须按施工组织设计、项目质量计划、安全生产保证计划的指导下进行施工。工程中施工时应注意以下几点:

    1.工程开工前,应组织所有涉及本工程的管理人员,现场施工人员熟悉了解本施工组织设计,使每个施工人员,管理人员对工程总体要求明确,对本岗位的责任,质量要求和技术要求心中有数。

    2.项目经理按照方案的宗旨和示意图,充分运用自己的工作实践和管理经验精心组织、管理。协调指挥好队伍精心施工。

    3.施工技术措施要求既满足了规范、规程和设计要求,又考虑了实际施工中千变万化性,既有依据标准,又有成熟经验,在施工中不得任意放宽。

    4.严格执行施工中的检验复核制度、交接制度,保证工序质量。除例常的因素控制外,施工中还应健全完善工序的自检和工序之间互检工作。下道工序检查上道工序是否合格,如不合格必须重新返工处理,至合格,然后再进行后续工序施工。每道工序的负责人应认真把关,前一道工序应对下一道工序负责。

    8.2质量控制检查标准

    A、主控项目:

    材料质量要求骨架所用龙骨、配件、防火保护板、填充材料及嵌缝材料的品种规格性能应符合设计要求。有隔声、隔热、阻燃、防潮等特殊要求的工程材料应有相应性能等级的检测报告。

    龙骨施工质量要求1、骨架工程边框龙骨必须与基体结构连接牢固,并应平整、垂直、位置正确。

    2、骨架中龙骨间距和构造连接方法应符合设计要求。骨架内设备管线的安装、门窗洞口等部位加强龙骨应安装牢固、位置正确,填充材料的设置应符合设计要求。

    防火保护板安装质量要求1、应安装牢固。无脱层、翘曲、折裂及缺损。

    2、所用接缝材料和接缝方法应符合设计要求。

    B、一般项目:质量与检验方法

    序号项目质量要求

    1防火保护板表面表面应平整光滑、色泽一致、洁净、无裂缝,接缝应均匀、顺直。

    2防火保护板上的孔洞等孔洞、槽、盒应位置正确、套割吻合、边缘整齐。

    3防火保护板内填充材料填充材料应干燥,填充应密实、均匀、无下坠。

    C、一般项目:轻钢龙骨石膏板罩面隔墙安装的允许偏差和检验方法

    序号项目允许偏差检验方法

    1立面垂直度3㎜用2m垂直检测尺检查

    2表面平整度2㎜用2m垂直检测尺检查

    3接缝高低差0.5㎜用钢直尺和塞尺检查

    4阴阳角方正2㎜用直角检测尺检查

    D、成品保护

    a)防火保护板包钢柱施工中,各工种间应保证已安装项目不受损坏。

    b)龙骨及防火保护板入场,存放使用过程中应妥善保管,保证不变形、不受潮、不污染、无损坏。

    c)已安装好的墙体不得碰撞,保持墙面不爱损坏和污染。

    E、质量检验要求

    1、完成全部工程量,其所有功能符合设计要求

    2、所有工序评定合格,不出现不合格项,全部部位检验项目合格率达到100%

    3、所有资料齐全,符合有关规范、公司规定要求,所有签证及资料达到正确、齐全、清洁,并且签字齐全。

    8.3防火保护板施工中遇到的问题及处理

    A、板缝开裂

    1.原因分析:骨架结构构造不合理,刚度差,防火板受潮变形,接缝腻子质量差。

    2.预防措施:首先骨架结构构造要合理,符合设计要求,且具备一定刚度,其次防火板应干燥干透,不得受潮,且安装要牢固,接缝腻子必须是质量好的合格产品。

    B、墙面竖向通缝,骨架不稳

    1.原因分析:墙体过高,温差过大,骨架连接不牢。

    2.预防措施:高度超过6m的墙体应在6m处增加加强龙骨,骨架必须连接牢固,节点严格按设计要求及构造要求施工。

    C、墙板面不平、裂缝凹凸不均

    1.原因分析:龙骨安装横向错位,防火板厚度偏差大。

    2.预防措施:龙骨安装应拉通线,上下弹好黑线,防火板安装设专人验收质量,检测厚度,注意板块分档尺寸,保证板间拉缝一致。

    8.4、工程质量验收

    施工时按照施工工艺,严格控制每一步质量,做好自检工作,并且同监理做好抽检和验证工作。

    A、检验批的合格判定应符合下列规定:

    1.抽查样本均应符合主控项目的规定。

    2.抽查样本的80%以上应符合一般项目的规定。其余样本不得存在影响使用功能或明显影响装饰效果的缺陷,其中有允许偏差的检查项目,其最大偏差不得超过允许偏差的1.5倍。

    B、防火保护板工程验收时应检查下列文件和记录:

    1.防火保护板包钢柱工程的施工图、设计说明及其他设计文件。

    2.材料的产品合格证书、性能检测报告、进场验收记录和复验报告。

    3.施工记录。

    C、防火保护板工程应对下列隐蔽工程项目进行验收:

    1.埋件或拉结筋。

    2.龙骨安装、龙骨防腐、防水。

    3.填充材料的设置。

    4.防火保护板与顶棚的交接处应采取防开裂措施。

    九、安全施工保证措施

    9.1安全施工技术措施

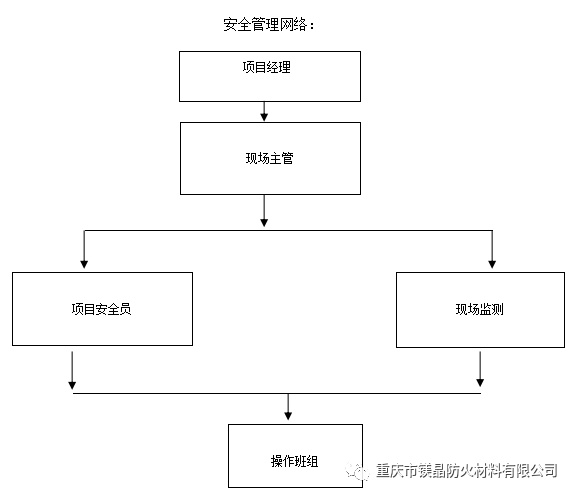

    贯彻以企业安全生产责任制为主体的安全生产管理措施,真正落实“安全第一、预防为主”和谁主管、谁负责的原则,做好安全生产技术交底,加强安全措施,成立安全、文明施工办公室,具体实施安全、文明施工工作的计划。

    9.2.建立和健全安全生产机构,认真贯彻安全第一、预防为主的方针,进行安全生产管理。

    9.3夜间临时用的移动照明灯,必须用安全电。机械操作售货员须培训持证上岗,现场一切机械设备,非机械操作人员一律禁止操作。

    9.4材料必须符合环保要求,无污染。

    9.5施工前必须对操作人员进行技术、质量、安全的书面针对性交底,并做好签字记录。

    9.6班组人员上岗前,坚持做好班前交底,做到交任务、交安全、交质量,交底内容包括当天的作业环境、气候情况,主要工作内容和各环节的操作安全要求,以及特殊工作的配合等,并做好上岗记录。

    9.7现场灯架及有关照明应有专职电工负责开关控制。

    9.8配备专职的安全员,加强施工人员安全教育,提高安全自我保护和防范意识,落实和检查安全维护设施。

    9.9施工现场用电必须符合建设部JGJ46-88标准和有关规定,施工现场所用的临时用电,必需用带有漏电保护的配电箱并由专人专职负责。

    9.10施工用电管理,操作由取得上岗证书的电工担任,必须严格按操作规程操作,无特殊情况不准带电作业,正确使用个人劳保用品。

    9.11施工前必须对操作人员进行技术、质量、安全的书面针对性交底,并做好签字记录。

    9.12班组人员上岗前,坚持做好班前交底,做到交任务、交安全、交质量,交底内容包括当天的作业环境、气候情况,主要工作内容和各环节的操作安全要求,以及特殊工作的配合等,并做好上岗记录。

    9.13现场灯架及有关照明应有专职电工负责开关控制。

    9.14配备专职的安全员,加强施工人员安全教育,提高安全自我保护和防范意识,落实和检查安全维护设施。

    9.15施工现场用电必须符合建设部JGJ46-88标准和有关规定,施工现场所用的临时用电,必需用带有漏电保护的配电箱并由专人专职负责。

    9.16施工用电管理,操作由取得上岗证书的电工担任,必须严格按操作规程操作,无特殊情况不准带电作业,正确使用个人劳保用品。
